Boutique devenue cabinet, plateau de bureaux devenu clinique : quatre régimes d'autorisation s'appliquent en même temps. Le plus lent fixe la date d'ouverture, et il se décide avant de signer le bail.

Une boutique qui devient cabinet médical, un plateau de bureaux qui devient clinique, un rez-de-chaussée qui accueille une nouvelle activité. Transformer l'existant coûte moins cher et va plus vite que construire. À une condition : savoir, avant de signer, combien de temps le local mettra à pouvoir ouvrir.

Le scénario le plus coûteux est aussi le plus courant

Le local est trouvé, l'emplacement est bon, le bailleur presse. Le bail est signé, le loyer court. Et c'est à ce moment qu'on découvre que l'activité exige un permis de construire, que l'autorisation de travaux de l'établissement recevant du public demande quatre mois d'instruction, ou que le règlement de copropriété interdit la gaine d'extraction en façade.

Chaque mois d'instruction qu'on n'avait pas prévu se paie en loyer à vide.

Ce n'est pas de la malchance. C'est la conséquence d'une réalité simple : transformer un local ne relève pas d'une règle, mais de quatre régimes qui se cumulent, chacun avec son instructeur et son délai.

Quatre instructeurs, une seule date

  1. L'urbanisme. Toute construction appartient à une destination (commerce, bureau, habitation, équipement…). Changer de destination demande une déclaration préalable, ou un permis dès qu'on touche la structure ou la façade. Et contrairement à une idée répandue, un changement de destination sans aucun travaux reste soumis à déclaration.
  2. L'établissement recevant du public. Un cabinet, une boutique, une clinique reçoivent du public. Leur aménagement ne démarre qu'après une autorisation de travaux, instruite en quatre mois, cinq si elle passe par un permis de construire.
  3. L'usage. À Paris et dans la petite couronne, transformer un logement en local d'activité exige en plus une autorisation de changement d'usage.
  4. Les contrats. La clause de destination du bail doit couvrir l'activité exacte ; le règlement de copropriété doit l'admettre, et l'assemblée générale voter les travaux sur les parties communes.

Aucun ne dispense des autres. Un permis obtenu ne vaut pas accord de la copropriété ; un bail signé ne vaut pas autorisation d'ouvrir. C'est le plus lent des quatre qui fixe la date d'ouverture.

Le cas qui surprend : boutique ou bureau, ce n'est pas pareil

Depuis 2023, les prestations médicales font partie des « activités de service où s'effectue l'accueil d'une clientèle ». Conséquence : une boutique qui devient cabinet médical reste, en principe, dans la même destination. Pas de déclaration au titre du changement de destination.

Mais un plateau de bureaux qui devient cabinet ou clinique, lui, change de destination. Déclaration préalable, ou permis dès qu'on reprend la façade. À surface égale, dans la même rue, deux locaux peuvent donc avoir des calendriers qui diffèrent de plusieurs mois.

C'est exactement le cas que nous avons traité à Colombes : un plateau nu de 162 m², transformé en clinique vétérinaire (trois consultations, un bloc, une pharmacie, un accueil), livrée fin 2025.

Colombes (92), avant et après : un plateau nu de 162 m² devenu clinique vétérinaire, livrée fin 2025.
Colombes (92) — le même volume, avant et après. Photos Xiléades.

Ce que la visite ne montre pas

Au-delà des autorisations, trois contraintes techniques dessinent le plan avant le programme : la structure (un plancher de bureaux n'est pas dimensionné comme un plancher de commerce), les fluides (puissance électrique, extraction, évacuations) et les dégagements (le nombre de sorties dépend de l'effectif reçu). Ce sont elles qui transforment un « local idéal » en local impossible, ou l'inverse.

Un calendrier qui dépend du cas

Selon ce que touche le projet, le dossier combine une autorisation de travaux ERP (toujours, dès qu'on reçoit du public), une déclaration préalable (devanture, changement de destination sans toucher la structure), un permis de construire (structure ou façade reprises avec changement de destination), une autorisation d'enseigne (là où un règlement local de publicité ou un secteur protégé l'impose), et parfois un changement d'usage ou un vote de copropriété. Elles s'instruisent en parallèle : c'est la plus longue qui fixe la date.

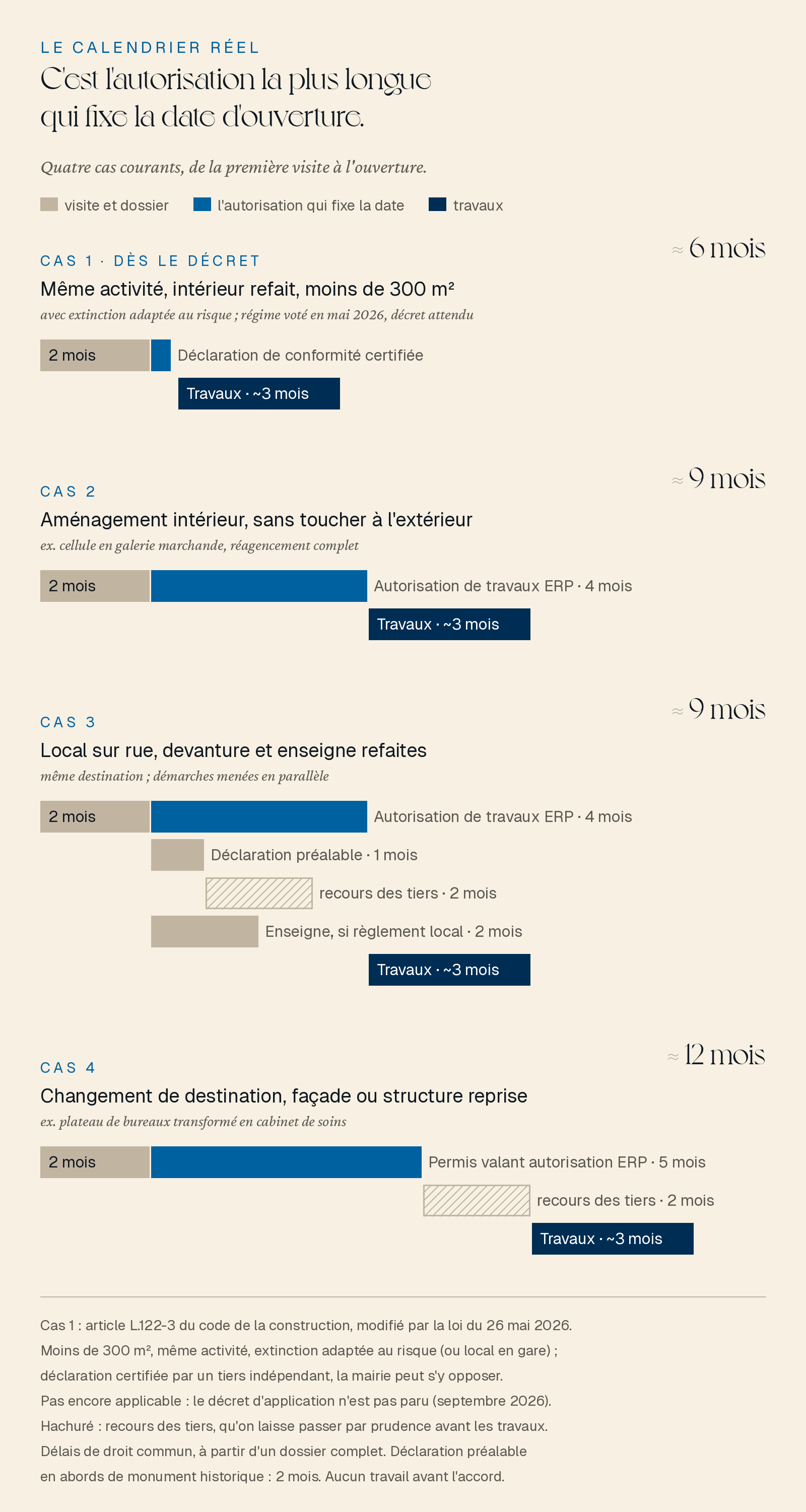

Quatre cas courants : même activité en intérieur, environ 6 mois ; aménagement intérieur ou local sur rue, environ 9 mois ; changement de destination avec permis de construire, environ 12 mois.

Dans la plupart des cas, c'est l'autorisation de travaux ERP, quatre mois, qui donne le tempo : comptez environ neuf mois de la première visite à l'ouverture. Le permis de construire, quand il est incontournable, porte ce délai à un an. Et un raccourci se prépare : la loi du 26 mai 2026 remplace l'autorisation par une déclaration de conformité, certifiée par un tiers indépendant, pour les locaux de moins de 300 m² qui gardent la même activité et disposent d'une extinction adaptée au risque, ou qui sont situés dans une gare. L'administration pourra s'opposer à la déclaration. L'ouverture pourra alors se viser à six mois. Pas encore : le décret qui en fixe les conditions n'est pas paru à ce jour, et le Gouvernement l'annonce pour avril 2027.

Vous visez un magasin de plus de 300 m² ? Au-delà, ce sont les seuils de sécurité et d'urbanisme commercial qui fixent le rythme : le guide détaille quatre cas de moyenne surface, de neuf à onze mois.

Protéger le calendrier dans le bail

Deux clauses se négocient avant la signature : une condition suspensive d'obtention des autorisations, et une franchise de loyer calée sur la durée réelle d'instruction et de travaux de votre cas.

Réhabiliter : c'est le thème de l'année

Du 15 au 18 octobre, les Journées nationales de l'architecture ont pour thème Réhabiliter : bâtir l'avenir. C'est notre métier depuis le premier jour : faire d'un local existant le lieu d'une activité, à la date prévue.

→ Le guide « Transformer un local existant », gratuit, 12 pages : les quatre régimes, le test de destination, l'ERP, ce que le local cache, le calendrier réel du petit local à la moyenne surface, et dix questions à poser avant de signer. https://xileades.com/ressources/guide-transformer-local-existant?utm_source=journal&utm_medium=article&utm_campaign=guide-local-existant

Ce billet est fourni à titre informatif et ne constitue pas un conseil juridique. Les textes évoluent : vérifiez leur version en vigueur auprès du service instructeur de votre commune.

Tags#changement de destination#ERP#autorisation de travaux#bail commercial#local commercial#réhabilitation#accessibilité
Partager

Newsletter

Restez informé·e

Un article par mois, des coulisses de chantier et des conseils d'experts. Pas de spam, désinscription en un clic.

Décodeur de projet

Démarrer mon projet

4 minutes. 6 questions. Une réponse personnelle d'Hélène ou Alexis d'ici mardi 13 octobre au plus tard.

Pourquoi 4 minutes plutôt qu'un formulaire ?

Parce qu'à la fin, ce n'est pas un commercial qui vous rappelle. C'est l'architecte qui dessinera votre projet. On veut comprendre avant de vous proposer un rendez-vous — pas l'inverse.

On répond personnellement d'ici mardi 13 octobre au plus tard. Téléphone, visio courte ou message vocal — comme vous préférez.
